¥德州地下室堵漏¥地下室底板漏水怎么處理(微創補漏解決底板滲漏)
發布時間:2023-12-30
來源:涌達建工 瀏覽次數:
德州地下室底板漏水怎么處理一直都是高層建筑的難題,有的地下室底板雖有漏水,但細石混凝土地坪還是比較完整的,如果都拆除地坪后再進行補漏,則工期太長、成本太高,對業主的干擾也太大。為此,我們可以使用金湯防水研發的微創補漏技術。

德州地下室底板漏水怎么處理
傳統背水面注漿工藝
地下室底板的背水面采用傳統方式注漿,對點狀漏水的堵漏效果明顯,但對后澆帶及貫穿性結構裂縫處的堵漏效果不明顯。
德州地下室底板微創法補漏

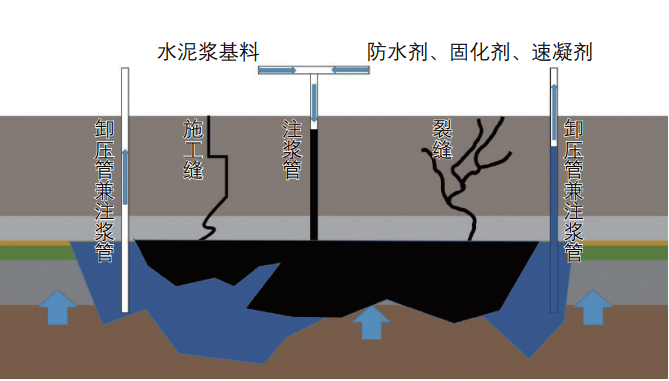

1、注漿管的埋設方式為:用打孔機和φ32 mm的空心鉆頭打穿基礎底板及底板以下的防水保護層、防水卷材層、水泥砂漿找平層以及素混凝土墊層,并深入土層10 cm左右,插入φ32 mm并帶有閘閥的鍍鋅鋼管,上端高出地面約50cm。
2、主要注漿設備為1臺小型高壓注漿車,上面裝有2臺注漿泵,1臺用來注水泥漿,另一臺用來注防水漿。拌制水泥漿用的水泥,為常用的P·C 32.5級復合硅酸鹽水泥,水灰比0.45左右。用于防水材料的主要為防水劑、速凝劑、固化劑等。2個容器里攪拌好的漿料通過2臺注漿泵同時進行注漿,并通過注漿管上的三通混合在一起,然后深入地下,在基礎墊層以下的土壤里再造一個防水層,進而起到永久防水的作用。
3、注漿工藝:注漿壓力宜低不宜高,一般為0 . 3~0.4 MPa,壓力太大漿就跑遠了;注漿速度也不宜太快;等鄰近的注漿管由冒清水變為冒漿料后,關閉注漿機及注漿立管上的閘閥;
接下去再注出現冒漿的另一根注漿管,如此往復,直至16根注漿管全部注漿完成。注漿完成后撤出注漿泵及其他材料,并清理垃圾、掃除積水。連續觀察一周后,如發現原結構裂縫處、后澆帶等處已沒有漏水痕跡,整個樣板區已很干燥,說明迎水面注漿試驗獲得成功。
4、在不拆除地坪的前提下,按每根注漿管40平方米左右的密度,對剩余的漏水區域分批打穿地下室地坪層、結構底板、防水保護層、防水層、砂漿找平層及素混凝土墊層,并深入土層約10 cm,再插入注漿管。然后同時注水泥漿和防水漿,在迎水面再造一個防水層,進而起到永久防水的目的。
德州地下室堵漏微創補漏優勢
地下室底板微創法補漏注漿時,必須做好現有地坪的成品保護。注漿完成后,及時沿地面割除注漿管,并用磨光機打磨平整。用此微創法補漏,一天可以推進上百米方,效率很高且效果很好。
底板微創法補漏時,可避開車位,不需設圍擋 、挪車位,只需設警示標志,對業主的影響較小。
